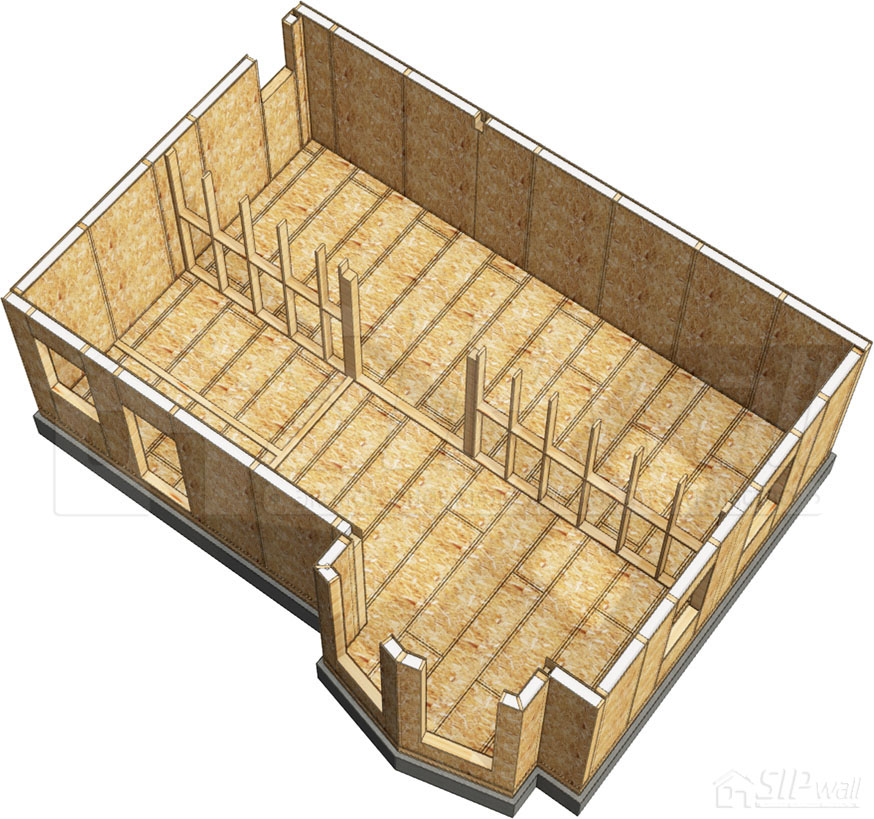

Сборка внутренних несущих каркасных стен 1-го этажа
Несущие каркасные стены выполняются из доски 37 × 147 мм.
Нижняя обвязочная доска внутренней несущей каркасной стены крепится к перекрытию саморезами 4,2 × 64 мм к каждой вшитой лаге перекрытия по 2 шт., согласно плану этажа. Далее, к обвязочной доске, саморезами 6 × 80 мм (3 шт. на узел), крепятся стойки 37 × 147 мм с шагом, указанным в проекте. Шаг рассчитан с учетом дальнейшей обшивки каркасных стен. По краям каркасного модуля предусматриваются двойные стойки. Т-образный стык несущей внутренней каркасной стены и наружных стягивается между собой саморезами JD plus 8 х 240 мм или их аналогами с шагом 400 мм.
После установки всех стоек, сверху устанавливается, согласно проекту, одинарная либо двойная обвязка саморезами 6 × 80 мм, по 3 шт. на стойку.
Если внутри каркасного модуля есть стойка под балку, то она сшивается по месту саморезами 4,2 × 64 мм в шахматном порядке с шагом 150 мм, крепится к нижней обвязочной доске с помощью усиленных уголков и саморезов 6 × 80 мм (10 шт. на уголок).
На высоте 1200–1500 мм от нижней обвязки, между стойками, саморезами 4,2 × 64 мм крепятся деревянные перемычки (4 самореза на перемычку).

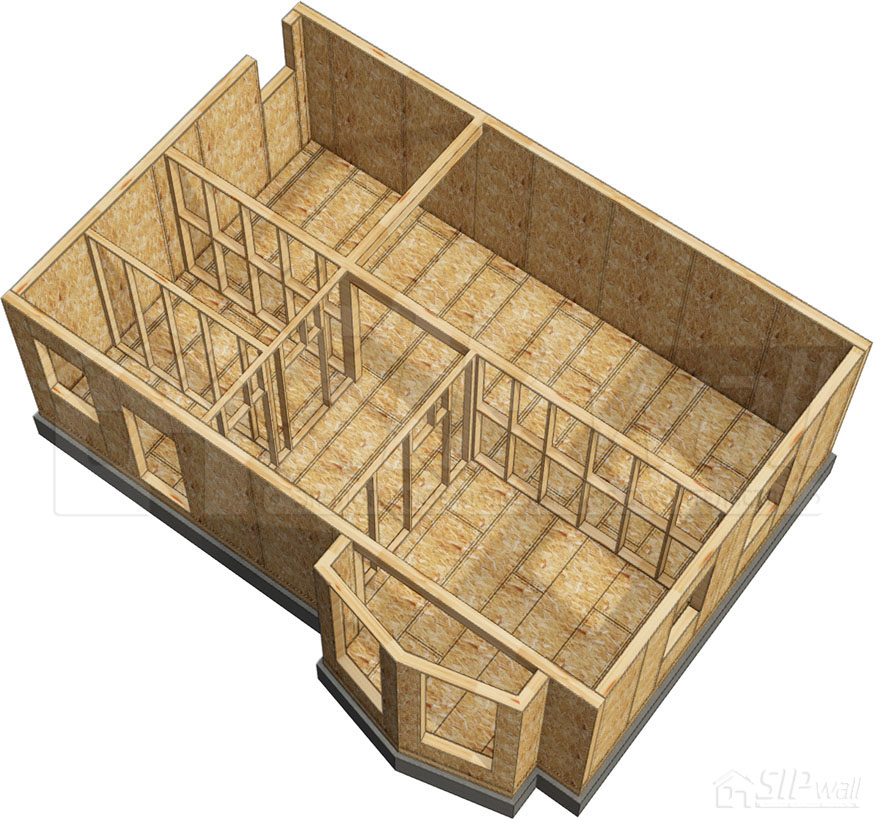

Сборка внутренних ненесущих каркасных стен 1-го этажа
Ненесущие стены выполняются из доски 37 × 97 мм.
Нижняя обвязочная доска внутренней не несущей каркасной стены, крепится к перекрытию саморезами 4,2 × 64 мм в шахматном порядке с шагом 250 мм, согласно плану этажа.
Далее, к обвязочной доске, с указанным в проекте шагом, крепятся стойки 37 × 97 мм саморезами 4,2 × 64 мм (3 шт. на узел). Шаг рассчитан с учетом дальнейшей обшивки заказчиком каркасных стен. Крайние стойки модуля крепятся саморезами 4,2 × 64 мм с шагом 250 мм к перпендикулярному модулю.
После установки всех стоек, сверху устанавливается обвязка саморезами 4,2 × 64 мм (по 3 шт. на стойку).
Между стойками крепятся деревянные перемычки, на высоте 1200–1500 мм от нижней обвязки, саморезами 4,2 × 64 мм (4 шт. на перемычку), если модуль выше 3000 мм.
Прежде чем приступать к следующему этапу строительства, следует провести проверку монтажа конструкции согласно техническому надзору (Приложение № 1. Технический надзор за строительством дома из СИП панелей по технологии SIPwall).
